Lập kế hoạch cung ứng tấm nhựa PP, PVC cho kỳ bảo trì nhà máy

Trong các kỳ bảo trì định kỳ, việc thiếu tấm nhựa PP, PVC có thể khiến tiến độ thay thế thiết bị bị gián đoạn, kéo dài thời gian dừng máy và phát sinh chi phí. Vì vậy, cung ứng tấm nhựa PP, PVC cần được chuẩn bị trước khi nhà máy bước vào giai đoạn shutdown. Doanh nghiệp phải xác định đúng loại vật liệu, kích thước, khối lượng, thời gian giao hàng và mức dự phòng cần thiết.

Bài viết dưới đây hướng dẫn cách lập timeline mua vật tư, kiểm soát tồn kho, đánh giá nhà cung cấp và hạn chế rủi ro thiếu hàng trong quá trình bảo trì nhà máy.

Mục lục

1. Vì sao cần lập kế hoạch cung ứng vật tư trước kỳ bảo trì nhà máy?

Kỳ bảo trì nhà máy là thời điểm doanh nghiệp kiểm tra, sửa chữa hoặc thay thế những bộ phận của hệ thống sản xuất theo kế hoạch.

Với các nhà máy hóa chất, xi mạ và xử lý nước thải, những hạng mục cần bảo trì có thể sử dụng tấm nhựa PP, PVC làm bồn chứa, máng dẫn, vách ngăn hoặc tấm lót thiết bị.

Hoạt động cung ứng tấm nhựa PP, PVC đúng tiến độ giúp bộ phận bảo trì có đủ nguyên liệu để triển khai công việc theo lịch.

Hạn chế thời gian dừng máy ngoài kế hoạch

Shutdown là giai đoạn dừng một phần hoặc toàn bộ hệ thống để thực hiện những công việc bảo trì đã được chuẩn bị.

Nếu vật tư chưa được giao đúng thời điểm, đội thi công có thể phải chờ hàng hoặc thay đổi thứ tự công việc.

Do đó, cung ứng tấm nhựa PP, PVC phải được đưa vào kế hoạch bảo trì ngay từ giai đoạn khảo sát.

Kiểm soát ngân sách mua vật tư

Mua hàng sát thời điểm bảo trì có thể làm giảm khả năng lựa chọn nhà cung cấp và phát sinh chi phí vận chuyển gấp.

Kế hoạch mua hàng sớm giúp doanh nghiệp có thời gian so sánh báo giá, kiểm tra quy cách và xác nhận tiến độ.

Nhờ đó, cung ứng tấm nhựa PP, PVC được thực hiện chủ động hơn về ngân sách.

Hạn chế tồn kho không cần thiết

Mua quá nhiều vật tư dự phòng có thể làm tăng chi phí lưu kho và chiếm dụng vốn.

Ngược lại, dự phòng quá ít có thể gây thiếu nguyên liệu khi phát hiện thêm hạng mục cần sửa chữa.

Vì vậy, cung ứng tấm nhựa PP, PVC cần dựa trên nhu cầu thực tế, tồn kho có thể sử dụng và mức độ rủi ro của từng hạng mục.

2. Xác định nhu cầu tấm nhựa PP, PVC cho kỳ shutdown

Trước khi đặt mua, bộ phận bảo trì cần rà soát các thiết bị dự kiến sửa chữa hoặc thay thế.

Việc cung ứng tấm nhựa PP, PVC phải bắt đầu từ danh sách vật tư được xây dựng theo hiện trạng và bản vẽ kỹ thuật.

Kiểm tra các hạng mục cần thay thế

Những vị trí có thể sử dụng vật liệu PP, PVC gồm:

  • Bồn chứa và bể hóa chất.
  • Máng dẫn dung dịch.
  • Vách ngăn kỹ thuật.
  • Tấm lót chống ăn mòn.
  • Nắp đậy, tấm che và chi tiết thiết bị.
  • Kết cấu gia công theo bản vẽ.

Bộ phận kỹ thuật nên ghi nhận tình trạng từng hạng mục, kích thước và mức độ ưu tiên thay thế.

Xác định đúng loại vật liệu

PP và PVC đều là nhựa kỹ thuật có thể được sử dụng trong thiết bị công nghiệp, nhưng không có tính chất hoàn toàn giống nhau.

Lựa chọn vật liệu cần căn cứ vào môi trường hóa chất, nhiệt độ, tải trọng và yêu cầu gia công.

Trong kế hoạch cung ứng tấm nhựa PP, PVC, cần ghi rõ cấp vật liệu để hạn chế mua nhầm sản phẩm.

Doanh nghiệp có thể tham khảo bài Tấm nhựa PVC và tấm nhựa PP ứng dụng trong công nghiệp bồn bể để tìm hiểu những đặc điểm cần xem xét khi lựa chọn.

Lập danh sách vật tư chi tiết

Mỗi hạng mục cần thể hiện:

  • Loại nhựa và cấp vật liệu.
  • Độ dày.
  • Chiều dài, chiều rộng.
  • Màu sắc.
  • Số lượng tấm.
  • Yêu cầu gia công.
  • Thời gian cần sử dụng.

Nếu có nhiều loại tấm khác nhau, nên tách riêng từng quy cách.

Nhờ đó, cung ứng tấm nhựa PP, PVC có thể được kiểm soát theo từng mã vật tư thay vì chỉ tính tổng khối lượng.

Dự tính hao hụt gia công

Số lượng mua không nên chỉ căn cứ vào diện tích thành phẩm.

Doanh nghiệp cần tính thêm phần vật liệu mất đi do đường cắt, chừa mép, sai số và những tình huống phát sinh hợp lý.

Tỷ lệ hao hụt phải được xác định theo phương án gia công thực tế, không áp dụng một tỷ lệ chung cho mọi dự án.

3. Xây dựng timeline đặt hàng trước shutdown

Thời gian chuẩn bị vật tư phụ thuộc vào khối lượng đặt mua, quy cách sản phẩm, khả năng cung ứng và phương thức vận chuyển.

Đối với cung ứng tấm nhựa PP, PVC, doanh nghiệp nên xây dựng tiến độ mua hàng theo chiều ngược từ ngày bắt đầu bảo trì.

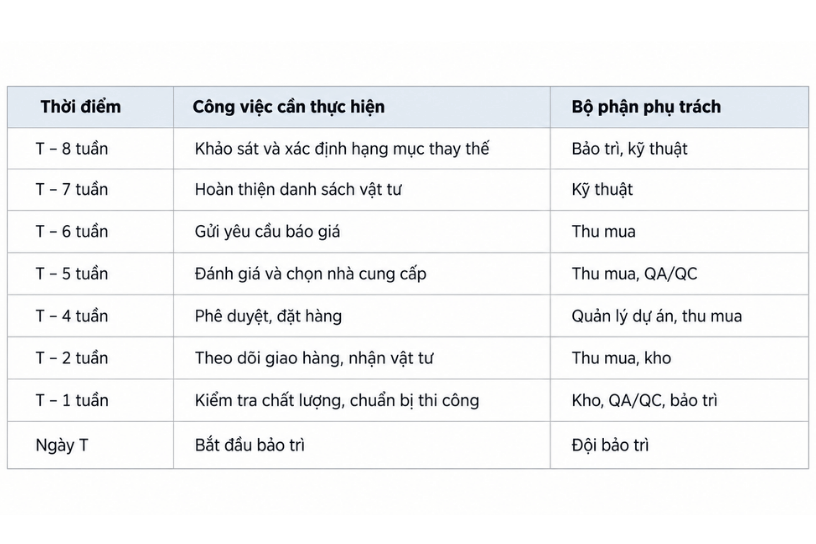

Mẫu timeline cung ứng vật tư

Ví dụ, một nhà máy dự kiến dừng dây chuyền vào ngày T.

Lập kế hoạch cung ứng tấm nhựa PP, PVC cho kỳ bảo trì nhà máy
Lập kế hoạch cung ứng tấm nhựa PP, PVC cho kỳ bảo trì nhà máy

Timeline mang tính minh họa. Thời gian thực tế phải được điều chỉnh theo thời gian cung ứng được nhà cung cấp xác nhận và yêu cầu dự án.

Tại sao cần đặt hàng trước nhiều tuần?

Một số quy cách tấm nhựa có thể cần thời gian chuẩn bị, sản xuất hoặc vận chuyển.

Nếu đặt hàng sát ngày shutdown, doanh nghiệp có ít thời gian xử lý khi xảy ra sai lệch về độ dày, kích thước hoặc số lượng.

Do đó, cung ứng tấm nhựa PP, PVC cần có khoảng thời gian dành cho kiểm tra và xử lý phát sinh.

Xác định thời gian giao hàng

Thời gian giao hàng (lead time) được tính từ mốc đặt hàng đã thống nhất đến khi hàng được giao theo điều kiện hợp đồng.

Khi đánh giá nhà cung cấp, cần làm rõ:

  • Thời gian xác nhận đơn hàng.
  • Thời gian chuẩn bị vật tư.
  • Thời gian gia công nếu có.
  • Thời gian vận chuyển.
  • Khả năng giao theo nhiều đợt.

Một kế hoạch cung ứng tấm nhựa PP, PVC hiệu quả cần sử dụng thời gian giao hàng có căn cứ, thay vì giả định nhà cung cấp luôn có sẵn mọi quy cách.

Đặt mốc giao hàng sớm hơn ngày bảo trì

Vật tư nên được giao đủ sớm để bộ phận QA/QC kiểm tra, nghiệm thu và chuyển đến khu vực chuẩn bị thi công.

Thời gian dự phòng phải phù hợp với mức độ quan trọng của thiết bị và khả năng xử lý vật tư không đạt.

Vì vậy, cung ứng tấm nhựa PP, PVC không nên kết thúc ở thời điểm xe giao hàng đến nhà máy mà cần tính cả thời gian nghiệm thu.

4. Cách tính số lượng tấm nhựa cần mua và dự phòng

Xác định đúng số lượng là yếu tố quan trọng để hạn chế thiếu vật tư nhưng không làm tồn kho tăng quá mức.

Trong kế hoạch cung ứng tấm nhựa PP, PVC, doanh nghiệp nên tính lượng mua theo nhu cầu đã duyệt và khả năng sử dụng vật tư tồn kho.

Công thức xác định số lượng đặt mua

Có thể sử dụng công thức:

Số lượng cần đặt = Nhu cầu theo phương án cắt + Dự phòng được duyệt − Tồn kho khả dụng − Lượng hàng chắc chắn nhận trước ngày cần dùng.

Các thành phần phải được tính theo cùng đơn vị và cùng quy cách vật tư.

Đặc biệt, tồn kho khả dụng là lượng hàng đã kiểm tra đạt yêu cầu, chưa được phân bổ cho công việc khác.

Ví dụ tính toán

Một nhà máy dự kiến cần 50 tấm PVC theo kế hoạch gia công, đã bao gồm hao hụt cắt.

Hiện tại kho còn 8 tấm có thể sử dụng. Bộ phận bảo trì đề xuất dự phòng thêm 5 tấm và chưa có đơn hàng nào đang về.

Khi đó:

50 + 5 − 8 = 47 tấm cần đặt mua.

Ví dụ này cho thấy cung ứng tấm nhựa PP, PVC cần được tính toán theo số lượng thực tế thay vì chỉ dựa vào nhu cầu ban đầu.

Dự phòng bao nhiêu là phù hợp?

Không có tỷ lệ dự phòng cố định áp dụng cho mọi nhà máy.

Mức dự phòng phụ thuộc vào:

  • Mức độ quan trọng của thiết bị.
  • Khả năng phát hiện hư hỏng phát sinh.
  • Thời gian giao hàng bổ sung.
  • Quy cách vật liệu có dễ thay thế hay không.
  • Chi phí dừng máy khi thiếu vật tư.

Đối với cung ứng tấm nhựa PP, PVC, doanh nghiệp nên ưu tiên dự phòng những vật tư có thời gian mua dài hoặc có khả năng ảnh hưởng lớn đến tiến độ shutdown.

Kiểm tra tồn kho trước khi mua

Hoạt động quản lý hàng tồn kho giúp doanh nghiệp theo dõi vật tư, tổ chức lưu trữ và kiểm soát việc xuất nhập.

Trước khi đặt hàng, bộ phận kho cần xác nhận số lượng có thể sử dụng, tình trạng vật liệu và các đơn hàng đã phân bổ.

Nhờ vậy, cung ứng tấm nhựa PP, PVC sẽ hạn chế tình trạng mua lặp hoặc thiếu hàng do dữ liệu tồn kho không chính xác.

5. Những rủi ro thường gặp trong cung ứng vật tư bảo trì

Trong kỳ shutdown, một đơn hàng đến muộn hoặc sai quy cách có thể ảnh hưởng đến thứ tự thi công của nhiều hạng mục.

Vì vậy, cung ứng tấm nhựa PP, PVC cần có kế hoạch nhận diện và xử lý rủi ro ngay từ giai đoạn mua hàng.

Các tình huống cần dự phòng

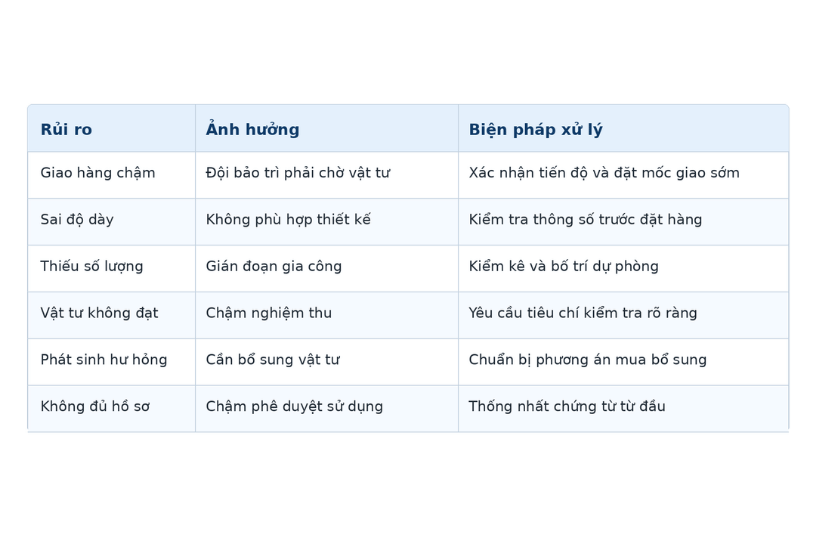

Bảng rủi ro và biện pháp xử lý trong cung ứng tấm nhựa PP, PVC cho kỳ bảo trì nhà máy
Bảng rủi ro và biện pháp xử lý trong cung ứng tấm nhựa PP, PVC cho kỳ bảo trì nhà máy

Rủi ro thiếu vật tư trong shutdown

Một số hư hỏng chỉ được phát hiện sau khi thiết bị được tháo mở hoặc vệ sinh.

Khi đó, nhu cầu tấm nhựa có thể tăng so với kế hoạch ban đầu.

Để hạn chế ảnh hưởng, cung ứng tấm nhựa PP, PVC cần có danh sách hạng mục dự phòng và phương án liên hệ nhà cung cấp khi phát sinh.

Rủi ro sai quy cách

Độ dày hoặc cấp vật liệu không phù hợp có thể khiến vật tư không thể sử dụng cho thiết bị cần thay thế.

Bộ phận kỹ thuật cần phê duyệt thông số trước khi phòng thu mua phát hành đơn hàng.

Trong cung ứng tấm nhựa PP, PVC, mọi đề xuất thay thế vật liệu phải được kiểm tra theo điều kiện vận hành thực tế.

Rủi ro thay đổi tiến độ bảo trì

Kế hoạch shutdown có thể thay đổi do tình trạng vận hành hoặc yêu cầu sản xuất.

Nhà máy nên xác định các mốc có thể điều chỉnh và những đơn hàng khó hủy hoặc khó thay đổi.

Điều này giúp cung ứng tấm nhựa PP, PVC thích ứng tốt hơn với việc cập nhật lịch bảo trì.

Rủi ro khi phụ thuộc một nguồn cung

Với vật tư quan trọng, doanh nghiệp có thể cân nhắc đánh giá thêm nguồn cung dự phòng.

Tuy nhiên, nhà cung cấp thay thế phải đáp ứng đúng yêu cầu vật liệu, chất lượng và chứng từ, không chỉ có khả năng giao hàng nhanh.

6. Tiêu chí lựa chọn nhà cung cấp tấm nhựa PP, PVC

Với các dự án bảo trì nhà máy, đơn giá không phải yếu tố duy nhất quyết định lựa chọn đơn vị bán vật tư.

Doanh nghiệp cần cân nhắc khả năng đáp ứng thông số kỹ thuật, số lượng và tiến độ.

Một kế hoạch cung ứng tấm nhựa PP, PVC hiệu quả nên có tiêu chí đánh giá nhà cung cấp trước khi ký hợp đồng.

Khả năng đáp ứng quy cách

Nhà cung cấp cần xác nhận được:

  • Loại tấm PP hoặc PVC.
  • Cấp vật liệu.
  • Màu sắc và độ dày.
  • Kích thước tấm.
  • Dung sai nếu có yêu cầu.
  • Số lượng có thể cung ứng.

Những thông tin này giúp phòng kỹ thuật xác định vật tư có phù hợp với hạng mục cần thay thế hay không.

Tiến độ giao hàng có thể xác nhận

Đối với cung ứng tấm nhựa PP, PVC, nhà cung cấp cần đưa ra thời gian giao hàng phù hợp với quy cách và khối lượng đã yêu cầu.

Nếu đơn hàng được chia thành nhiều đợt, cần xác nhận số lượng của từng lần giao.

Khả năng cung cấp hồ sơ chất lượng

Tùy yêu cầu dự án, doanh nghiệp có thể cần tài liệu thông số kỹ thuật, chứng nhận chất lượng hoặc thông tin lô vật liệu.

Những tài liệu này phải được thống nhất trước khi đặt hàng.

Không nên mặc định mọi sản phẩm đều có sẵn đầy đủ CO, CQ hoặc báo cáo thử nghiệm.

Khả năng hỗ trợ khi phát sinh

Khi đánh giá phương án cung ứng tấm nhựa PP, PVC, nên làm rõ cách nhà cung cấp xử lý các trường hợp sai quy cách, thiếu hàng hoặc cần bổ sung số lượng.

Khả năng phản hồi rõ ràng sẽ giúp bộ phận thu mua có phương án ứng phó trong thời gian bảo trì.

So sánh tổng chi phí cung ứng

Ngoài giá tấm nhựa, cần tính thêm vận chuyển, gia công, lưu kho và chi phí phát sinh do giao hàng không đúng tiến độ.

Doanh nghiệp có thể tìm hiểu thêm qua bài viết về tấm nhựa PP cho công trình công nghiệp để tham khảo thông tin vật tư trước khi yêu cầu báo giá.

7. Phối hợp giữa phòng thu mua, kho và đội bảo trì

Kế hoạch vật tư có thể gặp khó khăn nếu các bộ phận sử dụng những dữ liệu khác nhau.

Vì vậy, cung ứng tấm nhựa PP, PVC cần có sự phối hợp giữa kỹ thuật, thu mua, kho và bộ phận quản lý dự án.

Bộ phận kỹ thuật và bảo trì

Đây là nhóm xác định nhu cầu vật tư từ bản vẽ, hiện trạng thiết bị và kế hoạch sửa chữa.

Các công việc chính gồm:

  • Xác định hạng mục thay thế.
  • Phê duyệt loại vật liệu.
  • Kiểm tra kích thước.
  • Tính khối lượng và dự phòng.
  • Xác nhận thời điểm cần hàng.

Bộ phận thu mua

Phòng thu mua chịu trách nhiệm tiếp nhận yêu cầu, tìm nhà cung cấp và thương thảo điều kiện mua hàng.

Trong hoạt động cung ứng tấm nhựa PP, PVC, phòng thu mua cần theo dõi tiến độ đặt hàng đến khi vật tư được bàn giao.

Nếu có thay đổi, thông tin phải được cập nhật cho đội bảo trì.

Bộ phận kho và QA/QC

Bộ phận kho kiểm tra số lượng thực nhận, tình trạng đóng gói và thông tin giao hàng.

QA/QC đánh giá vật tư theo những tiêu chí nghiệm thu đã được phê duyệt.

Sau khi cung ứng tấm nhựa PP, PVC hoàn tất, vật tư đạt yêu cầu cần được nhận diện rõ ràng trước khi chuyển sang khu vực thi công.

Sử dụng hệ thống quản lý dữ liệu

Với nhà máy có nhiều vật tư và thiết bị, hệ thống hoạch định tài nguyên doanh nghiệp (ERP) có thể hỗ trợ liên kết thông tin giữa thu mua, kho và kế hoạch sản xuất.

Nếu không sử dụng ERP, doanh nghiệp vẫn có thể quản lý bằng biểu mẫu thống nhất, miễn là dữ liệu được cập nhật và có người chịu trách nhiệm.

Mục tiêu của cung ứng tấm nhựa PP, PVC là bảo đảm mọi bộ phận sử dụng cùng thông tin về loại vật tư, số lượng và thời điểm cần hàng.

8. Những lưu ý khi nhận và bảo quản vật tư trước bảo trì

Vật tư giao đến nhà máy chưa đồng nghĩa với việc đã sẵn sàng sử dụng.

Do đó, cung ứng tấm nhựa PP, PVC cần bao gồm cả hoạt động kiểm tra đầu vào và bảo quản trước khi thi công.

Kiểm tra khi nhận hàng

Nhân viên kho và QC nên kiểm tra:

  • Mã vật tư và chủng loại.
  • Kích thước và độ dày.
  • Số lượng thực nhận.
  • Tình trạng bề mặt.
  • Nứt, vỡ hoặc cong vênh.
  • Chứng từ theo đơn hàng.

Vật tư không phù hợp cần được nhận diện và xử lý theo quy trình của nhà máy.

Bảo quản đúng điều kiện

Tấm nhựa nên được đặt trên bề mặt đỡ phù hợp, tránh cách xếp chồng có thể gây biến dạng.

Cần hạn chế tác động cơ học và điều kiện nhiệt độ không phù hợp với loại vật liệu.

Trong kế hoạch cung ứng tấm nhựa PP, PVC, nên xác định trước khu vực tập kết để tránh ảnh hưởng đến hoạt động sản xuất đang diễn ra.

Phân loại theo từng hạng mục bảo trì

Nếu có nhiều đội thi công, doanh nghiệp nên phân chia vật tư theo mã thiết bị hoặc khu vực sử dụng.

Cách quản lý này giúp giảm thời gian tìm kiếm trong kỳ shutdown.

Đặc biệt, cung ứng tấm nhựa PP, PVC cần đi kèm thông tin nhận diện rõ ràng khi cùng lúc sử dụng nhiều độ dày và cấp vật liệu.

Kiểm tra lần cuối trước shutdown

Trước thời điểm bảo trì, bộ phận phụ trách nên xác nhận lại:

  • Vật tư chính đã nhận đủ.
  • Vật tư dự phòng sẵn sàng.
  • Hồ sơ nghiệm thu đã hoàn tất.
  • Dụng cụ gia công phù hợp.
  • Các vấn đề còn tồn đọng đã có người xử lý.

Hoạt động kiểm tra cuối cùng giúp giảm nguy cơ phát hiện thiếu vật tư ngay khi bắt đầu thi công.

9. Chuẩn bị yêu cầu báo giá tấm nhựa PP, PVC cho nhà máy

Sau khi hoàn thiện kế hoạch bảo trì, doanh nghiệp cần gửi yêu cầu báo giá đủ thông tin để nhà cung cấp đánh giá khả năng đáp ứng.

Đây là bước chuyển từ kế hoạch kỹ thuật sang hoạt động cung ứng tấm nhựa PP, PVC thực tế.

Thông tin cần có trong yêu cầu báo giá

Hồ sơ nên nêu rõ:

  • Tên dự án hoặc kỳ bảo trì.
  • Chủng loại PP, PVC.
  • Cấp vật liệu và màu sắc.
  • Độ dày, chiều dài, chiều rộng.
  • Số lượng theo từng quy cách.
  • Yêu cầu dung sai nếu có.
  • Thời gian cần nhận hàng.
  • Địa điểm giao hàng.
  • Hồ sơ chất lượng cần cung cấp.
  • Phương án giao một lần hoặc nhiều đợt.

Đối với đơn hàng số lượng lớn, cần làm rõ lịch giao hàng theo từng hạng mục ưu tiên.

Xác nhận phương án trước khi đặt hàng

Bộ phận thu mua nên yêu cầu nhà cung cấp phản hồi về quy cách, số lượng, tiến độ và các điều kiện thương mại.

Nếu có sản phẩm thay thế, phương án đó phải được bộ phận kỹ thuật xem xét.

Trong cung ứng tấm nhựa PP, PVC, thay đổi vật liệu khi chưa được phê duyệt có thể phát sinh rủi ro cho thiết bị đang bảo trì.

Tham khảo vật liệu tại Nhựa Kỹ Thuật Phát Lộc

Doanh nghiệp có thể tham khảo các sản phẩm và bài viết liên quan:

Khi cần cung ứng tấm nhựa PP, PVC cho một kỳ bảo trì cụ thể, doanh nghiệp nên gửi trước bản danh mục vật tư và lịch shutdown để nhà cung cấp xem xét khả năng đáp ứng.

Có nên đặt toàn bộ vật tư từ một nhà cung cấp?

Việc tập trung mua hàng có thể giúp đơn giản hóa quản lý đơn đặt hàng và giao nhận.

Tuy nhiên, với vật tư quan trọng, doanh nghiệp cần đánh giá thêm khả năng giao đúng hạn và phương án thay thế khi nguồn cung bị gián đoạn.

Lựa chọn cuối cùng phải phù hợp với chính sách mua hàng và mức độ rủi ro của dự án.

Kết luận

Cung ứng tấm nhựa PP, PVC trước kỳ bảo trì nhà máy là công việc cần được chuẩn bị dựa trên nhu cầu kỹ thuật, lịch shutdown và khả năng giao hàng thực tế.

Để hạn chế thiếu vật tư, doanh nghiệp cần xác định danh mục tấm nhựa, lập timeline đặt hàng, kiểm tra tồn kho, tính mức dự phòng và thống nhất trách nhiệm giữa các bộ phận.

Một kế hoạch cung ứng tấm nhựa PP, PVC có tính đến các rủi ro giao hàng sẽ giúp đội bảo trì chủ động hơn khi triển khai công việc.

Bên cạnh đó, cung ứng tấm nhựa PP, PVC đúng quy cách và thời điểm còn hỗ trợ kiểm soát chi phí, hạn chế mua gấp và giảm nguy cơ kéo dài thời gian dừng máy.

Nếu doanh nghiệp đang cần mua tấm PP, PVC cho kỳ bảo trì nhà máy, hãy xem danh mục sản phẩm Nhựa Kỹ Thuật Phát Lộc để tham khảo vật liệu phù hợp và gửi yêu cầu báo giá theo số lượng, quy cách cùng tiến độ dự án.
