Trong quá trình gia công công nghiệp, việc bố trí chi tiết không hợp lý trên tấm nhựa PVC có thể làm tăng lượng vật tư dư, chi phí nguyên liệu và thời gian sản xuất. Cách tối ưu cắt tấm nhựa PVC là giải pháp giúp doanh nghiệp xây dựng sơ đồ cắt khoa học, tận dụng diện tích tấm và kiểm soát số lượng nguyên liệu cần sử dụng. Bài viết dưới đây hướng dẫn cách lập cut list, xác định khoảng chừa mép cắt, so sánh phương án bố trí chi tiết, tính tỷ lệ hao hụt và lựa chọn khổ tấm phù hợp cho nhà máy, xưởng gia công.
1. Vì sao cần tối ưu cắt tấm nhựa PVC trong sản xuất?
Tấm nhựa PVC được sử dụng trong nhiều hạng mục công nghiệp như gia công bồn chứa, vách ngăn, tấm lót thiết bị và chi tiết máy.
Khi gia công theo bản vẽ, một tấm nguyên liệu có thể được chia thành nhiều chi tiết với kích thước khác nhau.
Nếu không tính toán trước, phần nhựa dư có thể lớn và khó tận dụng cho những đơn hàng tiếp theo.
Cách tối ưu cắt tấm nhựa PVC giúp bộ phận kỹ thuật chủ động sắp xếp các chi tiết trên cùng một tấm, thay vì cắt riêng lẻ theo từng yêu cầu.
Giảm lượng nguyên liệu tiêu thụ
Khi bố trí chi tiết hợp lý, doanh nghiệp có thể tăng diện tích vật liệu chuyển thành sản phẩm đạt yêu cầu.
Áp dụng Cách tối ưu cắt tấm nhựa PVC từ giai đoạn lập kế hoạch giúp xác định chính xác hơn số lượng tấm cần mua.
Điều này đặc biệt có ý nghĩa với những đơn hàng sử dụng tấm PVC dày hoặc có giá trị vật tư lớn.
Kiểm soát chi phí sản xuất
Chi phí gia công không chỉ bao gồm giá vật liệu mà còn có thời gian vận hành máy, nhân công và xử lý phế liệu.
Nhờ Cách tối ưu cắt tấm nhựa PVC, doanh nghiệp có thể so sánh các phương án gia công trước khi lựa chọn.
Một phương án hợp lý cần cân bằng giữa tỷ lệ sử dụng vật tư, thời gian cắt và chất lượng thành phẩm.
Hỗ trợ kế hoạch thu mua
Khi biết số lượng tấm cần sử dụng, phòng thu mua có thể xây dựng kế hoạch cung ứng phù hợp với tiến độ.
Cách tối ưu cắt tấm nhựa PVC còn giúp hạn chế tình trạng mua dư vật tư hoặc phải đặt bổ sung do dự toán thiếu.
Đối với nhà máy sản xuất liên tục, công việc này nên được thực hiện trước khi phát hành đơn đặt hàng.
2. Lập danh sách cắt tấm nhựa PVC trước khi gia công
Danh sách cắt, thường gọi là cut list, là tài liệu tổng hợp các chi tiết cần sản xuất theo bản vẽ.
Đây là dữ liệu đầu vào quan trọng của Cách tối ưu cắt tấm nhựa PVC.
Những thông tin cần có trong cut list
Một danh sách cắt cơ bản cần thể hiện:
- Mã chi tiết.
- Chiều dài và chiều rộng.
- Độ dày vật liệu.
- Số lượng cần gia công.
- Cấp vật liệu và màu sắc.
- Yêu cầu hoàn thiện cạnh.
- Khả năng xoay hướng chi tiết.

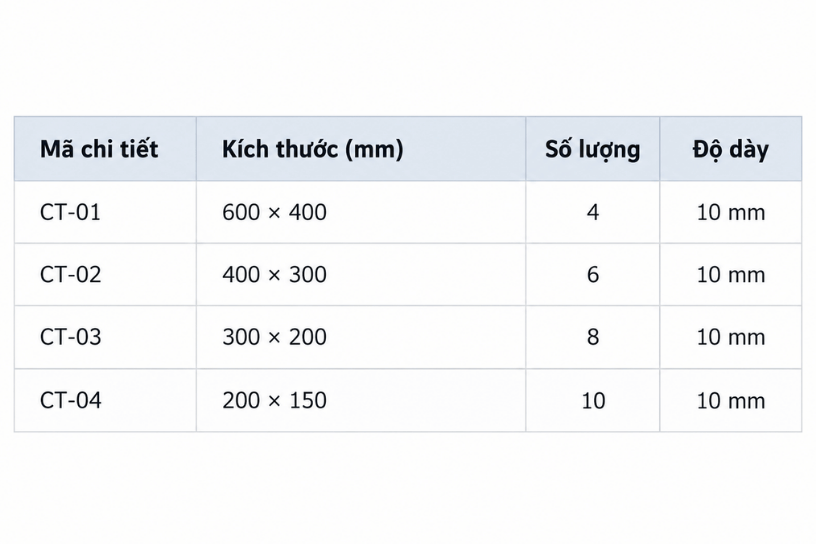

Ví dụ, một đơn hàng gia công vách ngăn và chi tiết thiết bị có danh sách sau:

Các số liệu chỉ mang tính minh họa.
Trong Cách tối ưu cắt tấm nhựa PVC, những chi tiết có cùng độ dày, màu sắc và cấp vật liệu có thể được xem xét bố trí chung nếu đáp ứng yêu cầu sản xuất.
Ưu tiên bố trí chi tiết lớn
Các chi tiết lớn thường có ít phương án sắp xếp hơn so với những chi tiết nhỏ.
Vì vậy, kỹ thuật viên nên thử bố trí chi tiết lớn trước, sau đó tận dụng khoảng trống cho các chi tiết nhỏ.
Phương pháp này là một hướng tiếp cận phổ biến khi thực hiện Cách tối ưu cắt tấm nhựa PVC.
Tuy nhiên, cần kiểm tra nhiều phương án vì bố trí chi tiết lớn trước không phải lúc nào cũng tạo ra sơ đồ tốt nhất.
Phân nhóm theo yêu cầu gia công
Những chi tiết cần phay cạnh, khoan lỗ hoặc có hướng lắp đặt riêng nên được đánh dấu trong danh sách cắt.
Khi thực hiện Cách tối ưu cắt tấm nhựa PVC, không nên chỉ căn cứ vào kích thước hình học mà bỏ qua yêu cầu kỹ thuật.
Đặc biệt, cần kiểm tra phiên bản bản vẽ trước khi lập sơ đồ để tránh cắt theo thiết kế đã thay đổi.
Chuẩn hóa dữ liệu đầu vào
Các kích thước trong cut list nên sử dụng cùng đơn vị đo, chẳng hạn milimét.
Doanh nghiệp cũng cần phân biệt kích thước thành phẩm với kích thước phôi trước khi gia công hoàn thiện.
Đây là bước quan trọng để Cách tối ưu cắt tấm nhựa PVC đạt kết quả chính xác và hạn chế sai lệch kích thước.
3. Xác định đường cắt và khoảng chừa mép hợp lý
Trong thực tế, không thể bố trí các chi tiết sát nhau hoàn toàn vì dụng cụ cắt luôn chiếm một phần vật liệu.
Do đó, Cách tối ưu cắt tấm nhựa PVC phải tính toán cả chiều rộng đường cắt và khoảng cách an toàn.
Chiều rộng đường cắt là gì?
Chiều rộng đường cắt, còn gọi là kerf, là phần vật liệu bị loại bỏ khi lưỡi cưa hoặc dao phay đi qua.
Ví dụ, nếu đường cắt có chiều rộng 3 mm, khoảng cách bố trí cần bảo đảm đủ không gian cho dụng cụ gia công.
Thông số này phụ thuộc vào máy, dao cắt và phương pháp gia công.
Trong Cách tối ưu cắt tấm nhựa PVC, việc nhập sai chiều rộng đường cắt có thể khiến kích thước thành phẩm không đạt yêu cầu.
Khoảng chừa mép ngoài
Phần mép ngoài là khoảng cách giữa chi tiết cần gia công với biên của tấm nguyên liệu.
Khoảng cách này có thể cần thiết để:
- Gá kẹp và cố định tấm.
- Bảo đảm đường chạy dao an toàn.
- Loại bỏ phần cạnh nguyên liệu không đạt.
- Hạn chế xê dịch khi gia công.
- Đáp ứng yêu cầu hoàn thiện cạnh.
Để triển khai Cách tối ưu cắt tấm nhựa PVC, kỹ thuật viên cần xác định vùng cắt hữu dụng trước khi sắp xếp chi tiết.
Ví dụ tính vùng cắt hữu dụng
Giả sử sử dụng tấm PVC kích thước 1.220 × 2.440 mm và cần chừa 10 mm ở mỗi cạnh.
Kích thước vùng cắt còn lại:
- Chiều rộng: 1.220 − 20 = 1.200 mm.
- Chiều dài: 2.440 − 20 = 2.420 mm.
- Diện tích hữu dụng: 2,904 m².
Đây chỉ là ví dụ tính toán. Khoảng chừa thực tế phải được xác định theo điều kiện máy và yêu cầu gia công.
Khi áp dụng Cách tối ưu cắt tấm nhựa PVC, các chi tiết và đường chạy dao phải nằm trong vùng gia công cho phép.
Không nên giảm khoảng cách quá mức
Bố trí quá sát có thể làm chi tiết khó cố định hoặc ảnh hưởng đến chất lượng đường cắt.
Vì vậy, Cách tối ưu cắt tấm nhựa PVC cần bảo đảm an toàn gia công, không chỉ tập trung vào việc tăng diện tích sử dụng.
4. So sánh các phương án bố trí chi tiết trên tấm nhựa
Cùng một danh sách cắt, kỹ thuật viên có thể xây dựng nhiều phương án sắp xếp khác nhau.
Việc so sánh giúp lựa chọn sơ đồ phù hợp với điều kiện máy và chi phí vật tư.
Cách tối ưu cắt tấm nhựa PVC nên dựa trên kết quả đánh giá nhiều phương án thay vì chỉ lựa chọn cách bố trí đầu tiên.
Phương án cắt theo nhóm kích thước
Các chi tiết giống nhau được bố trí thành từng hàng hoặc cột.
Ưu điểm của phương án này là dễ theo dõi, phân loại thành phẩm và kiểm soát thao tác.
Tuy nhiên, nếu kích thước không chia hết chiều dài hoặc chiều rộng tấm, phần vật liệu dư có thể lớn.
Phương án kết hợp chi tiết lớn và nhỏ
Kỹ thuật viên bố trí chi tiết lớn trước, sau đó đưa chi tiết nhỏ vào những khoảng trống còn lại.
Trong Cách tối ưu cắt tấm nhựa PVC, phương án này thường được xem xét khi đơn hàng có nhiều kích thước khác nhau.
Cần lưu ý rằng những khoảng trống nhìn thấy trên bản vẽ chưa chắc đã sử dụng được nếu không đủ chỗ cho đường cắt và gá kẹp.
Phương án xoay hướng chi tiết
Một số chi tiết hình chữ nhật có thể xoay 90 độ để thay đổi cách bố trí.
Việc xoay có thể giúp tận dụng tốt hơn chiều dài hoặc chiều rộng tấm nguyên liệu.
Tuy nhiên, cần xác nhận rằng bản vẽ và yêu cầu kỹ thuật cho phép thay đổi hướng.
Đối với Cách tối ưu cắt tấm nhựa PVC, mọi thao tác xoay chi tiết đều phải đáp ứng điều kiện sản xuất.
Tiêu chí lựa chọn phương án
Một phương án tốt cần được đánh giá theo:
- Số lượng tấm sử dụng.
- Tổng diện tích vật liệu dư.
- Thời gian cắt dự kiến.
- Số lần gá kẹp.
- Khả năng sử dụng phần dư.
- Chất lượng và độ chính xác thành phẩm.
Cách tối ưu cắt tấm nhựa PVC hiệu quả không nhất thiết là phương án có ít khoảng trống nhất, mà là phương án có tổng chi phí và rủi ro gia công phù hợp.
5. Cách tính tỷ lệ hao hụt tấm nhựa PVC
Tỷ lệ hao hụt vật tư cho biết phần nguyên liệu không trở thành chi tiết thành phẩm đạt yêu cầu.
Khi thực hiện Cách tối ưu cắt tấm nhựa PVC, doanh nghiệp nên tính toán tỷ lệ này trước và sau khi điều chỉnh sơ đồ.
Công thức tính
Tỷ lệ sử dụng vật tư (%) = Tổng diện tích chi tiết đạt yêu cầu / Tổng diện tích nguyên liệu sử dụng × 100
Tỷ lệ hao hụt (%) = 100% − Tỷ lệ sử dụng vật tư (%)
Theo cách tính này, phần hao hụt bao gồm đường cắt, mép chừa và diện tích vật liệu dư.
Lưu ý, vật liệu dư vẫn có thể được lưu kho để sử dụng cho đơn hàng khác.
Ví dụ tính toán thực tế
Giả sử nhà máy sử dụng một tấm PVC kích thước 1.220 × 2.440 mm.
Diện tích nguyên liệu là:
1,22 × 2,44 = 2,9768 m².
Sau khi cắt, tổng diện tích thành phẩm đạt yêu cầu là 2,40 m².
Kết quả:
- Tỷ lệ sử dụng: khoảng 80,62%.
- Tỷ lệ hao hụt: khoảng 19,38%.
- Diện tích không thành thành phẩm: 0,5768 m².
Đây là dữ liệu minh họa để hướng dẫn Cách tối ưu cắt tấm nhựa PVC, không đại diện cho tỷ lệ hao hụt tiêu chuẩn của mọi nhà máy.
So sánh trước và sau khi tối ưu
Nếu một phương án mới tạo ra tổng diện tích thành phẩm lớn hơn trên cùng diện tích nguyên liệu, tỷ lệ sử dụng vật tư sẽ tăng.
Tuy nhiên, cần đối chiếu thêm thời gian gia công và yêu cầu kỹ thuật trước khi lựa chọn.
Cách tối ưu cắt tấm nhựa PVC cần đánh giá hiệu quả thực tế, thay vì chỉ dựa vào tỷ lệ diện tích.
Quản lý định mức tiêu hao
Doanh nghiệp nên lưu lại số liệu vật tư tiêu thụ của từng đơn hàng.
Các chỉ số quan trọng gồm:
- Số tấm nguyên liệu xuất kho.
- Diện tích thành phẩm.
- Diện tích vật liệu dư.
- Khối lượng phế liệu.
- Tỷ lệ sử dụng nguyên liệu.
- Chênh lệch so với định mức kế hoạch.
Theo dõi định kỳ giúp Cách tối ưu cắt tấm nhựa PVC trở thành hoạt động cải tiến liên tục trong nhà máy.
Có cần đạt tỷ lệ tận dụng 100%?
Trong thực tế, gần như luôn tồn tại hao hụt do đường cắt, mép chừa hoặc hình dạng chi tiết.
Do đó, Cách tối ưu cắt tấm nhựa PVC nên hướng tới mức hao hụt hợp lý, đồng thời duy trì chất lượng và khả năng sản xuất ổn định.
6. Quy trình tối ưu cắt tấm nhựa PVC tại nhà máy
Để triển khai đồng bộ giữa phòng kỹ thuật, sản xuất và thu mua, doanh nghiệp có thể áp dụng quy trình sáu bước.
Bước 1: Thu thập bản vẽ
Tổng hợp kích thước, số lượng, độ dày và các yêu cầu gia công.
Cần kiểm tra phiên bản bản vẽ và xác nhận danh mục vật tư trước khi lập sơ đồ.
Bước 2: Xác định khổ tấm nguyên liệu
Kiểm tra kích thước và quy cách của tấm PVC hiện có hoặc dự kiến đặt mua.
Trong Cách tối ưu cắt tấm nhựa PVC, việc lựa chọn khổ nguyên liệu ảnh hưởng trực tiếp đến số lượng tấm sử dụng.
Ví dụ, tấm PVC cứng khổ 1.220 × 2.440 mm là một kích thước được giới thiệu trong tài liệu sản phẩm trên website Phát Lộc.
Doanh nghiệp có thể tham khảo bảng kích thước tấm nhựa PVC để tìm hiểu các quy cách phổ biến.
Bước 3: Thiết lập thông số gia công
Xác định chiều rộng đường cắt, mép chừa, vùng gá kẹp và quy tắc xoay chi tiết.
Các thông số này phải phù hợp với thiết bị thực tế.
Cách tối ưu cắt tấm nhựa PVC không nên sử dụng một bộ thông số cố định cho mọi máy cắt.
Bước 4: Xây dựng sơ đồ
Bố trí chi tiết lớn trước, kết hợp chi tiết nhỏ và thử các cách xoay phù hợp.
Nếu có nhiều chi tiết, doanh nghiệp có thể sử dụng phần mềm hỗ trợ sắp xếp.
Bước 5: So sánh kết quả
Đánh giá số lượng tấm nguyên liệu, diện tích hao hụt và thời gian gia công dự kiến.
Trong Cách tối ưu cắt tấm nhựa PVC, việc đánh giá nhiều phương án giúp lựa chọn sơ đồ khả thi hơn.
Bước 6: Kiểm tra trước khi sản xuất
Rà soát kích thước, đường chạy dao, vị trí gá kẹp và danh sách thành phẩm.
Với những đơn hàng có yêu cầu độ chính xác cao, có thể cần mô phỏng hoặc cắt thử.
Khi Cách tối ưu cắt tấm nhựa PVC được thực hiện theo quy trình thống nhất, các bộ phận có thể kiểm soát tốt hơn lượng nguyên liệu dự kiến tiêu thụ.

7. Ứng dụng phần mềm và lựa chọn khổ tấm phù hợp
Với những đơn hàng có nhiều chi tiết, việc bố trí thủ công có thể mất thời gian và khó tìm ra phương án tốt.
Doanh nghiệp có thể ứng dụng phần mềm để hỗ trợ Cách tối ưu cắt tấm nhựa PVC trong quá trình lập kế hoạch.
Sử dụng phần mềm nesting
Nesting là phương pháp sắp xếp các chi tiết vào vùng nguyên liệu để nâng cao hiệu quả sử dụng vật tư.
Một số bài toán nesting có thể sử dụng các phương pháp quy hoạch tuyến tính hoặc thuật toán tối ưu hóa có ràng buộc.
Phần mềm hỗ trợ nesting thường có những tính năng:
- Nhập danh sách chi tiết.
- Khai báo kích thước tấm.
- Thiết lập chiều rộng đường cắt.
- Cho phép hoặc hạn chế xoay.
- Tạo nhiều sơ đồ bố trí.
- Thống kê số tấm cần dùng.
- Tính tỷ lệ sử dụng nguyên liệu.
Trong Cách tối ưu cắt tấm nhựa PVC, phần mềm có thể giúp rút ngắn thời gian tính toán nhưng không thay thế việc kiểm tra kỹ thuật.
Lựa chọn khổ tấm theo đơn hàng
Không phải lúc nào khổ tấm lớn nhất cũng là lựa chọn tiết kiệm nhất.
Ví dụ, những chi tiết dài có thể phù hợp với tấm nguyên liệu dài hơn, nhưng vẫn cần xét tổng danh sách cắt.
Khi áp dụng Cách tối ưu cắt tấm nhựa PVC, phòng kỹ thuật nên so sánh các khổ tấm trước khi gửi yêu cầu mua hàng.
Kiểm tra đúng cấp vật liệu
Polyvinyl chloride là tên của vật liệu PVC, một loại polymer nhiệt dẻo được sử dụng rộng rãi trong công nghiệp.
Tùy từng cấp vật liệu, tấm PVC có thể được dùng để gia công vách ngăn, bàn thao tác, tấm lót hoặc các thiết bị kỹ thuật.
Tham khảo tấm nhựa PVC cứng của Nhựa Kỹ Thuật Phát Lộc để tìm hiểu các ứng dụng công nghiệp.
Cách tối ưu cắt tấm nhựa PVC cần bảo đảm những chi tiết được bố trí chung có vật liệu, màu sắc và độ dày đúng yêu cầu.
Tính số lượng tấm trước khi mua
Sau khi hoàn thiện sơ đồ, bộ phận kế hoạch cần xác định số tấm nguyên liệu cho từng quy cách.
Số lượng đặt mua nên tính đến định mức hao hụt, khả năng sử dụng phần dư và mức dự phòng được phê duyệt.
Việc liên kết kế hoạch sản xuất với kế hoạch thu mua giúp Cách tối ưu cắt tấm nhựa PVC mang lại hiệu quả trong toàn bộ quá trình sử dụng vật tư.
8. Những lưu ý giúp giảm hao hụt khi gia công tấm PVC
Dù đã có sơ đồ cắt, doanh nghiệp vẫn có thể phát sinh hao hụt nếu bỏ qua những yếu tố trong quá trình sản xuất.
Để Cách tối ưu cắt tấm nhựa PVC phát huy hiệu quả, cần kiểm soát cả công tác chuẩn bị và quá trình vận hành.
Không bỏ qua chiều rộng đường cắt
Nếu không tính kerf, chi tiết sau gia công có thể thiếu kích thước hoặc không đủ khoảng cách để thực hiện đường cắt.
Thông số này cần được khai báo trước khi bố trí.
Không trộn lẫn các cấp vật liệu
Những tấm PVC có cùng kích thước nhưng khác cấp vật liệu không mặc nhiên có thể thay thế cho nhau.
Cần quản lý riêng mã vật tư để tránh nhầm lẫn khi xuất kho.
Tận dụng phần vật liệu dư
Phần tấm còn lại sau gia công nên được phân loại theo kích thước, độ dày, cấp vật liệu và tình trạng bề mặt.
Nếu đủ điều kiện sử dụng, các phần dư có thể được đưa vào phương án cắt cho những đơn hàng tiếp theo.
Đây là một giải pháp giúp Cách tối ưu cắt tấm nhựa PVC phát huy hiệu quả trên nhiều đợt sản xuất.
Đánh giá thời gian gia công
Một sơ đồ có tỷ lệ tận dụng vật tư cao nhưng đòi hỏi nhiều lần gá kẹp có thể làm tăng chi phí nhân công và máy móc.
Vì vậy, cần cân bằng giữa lượng vật tư tiết kiệm và thời gian vận hành.
Kết hợp với nhà cung cấp vật liệu
Bộ phận thu mua nên trao đổi trước với nhà cung cấp về khổ tấm, độ dày, số lượng và tiến độ cung ứng.
Doanh nghiệp có thể tìm hiểu thêm qua các bài viết của Nhựa Kỹ Thuật Phát Lộc:
- Bảng kích thước tấm nhựa PVC tiêu chuẩn.
- Tấm nhựa PVC cứng dùng làm mặt bàn máy cắt công nghiệp.
- Báo giá tấm nhựa PVC cho dự án.
Việc kết hợp dữ liệu từ sản xuất và thu mua sẽ giúp Cách tối ưu cắt tấm nhựa PVC phù hợp hơn với chi phí thực tế của doanh nghiệp.
Kết luận
Cách tối ưu cắt tấm nhựa PVC giúp nhà máy kiểm soát lượng nguyên liệu tiêu thụ, giảm vật tư dư và xây dựng kế hoạch gia công hiệu quả hơn.
Để đạt kết quả phù hợp, doanh nghiệp cần lập cut list chính xác, chừa mép cắt hợp lý, so sánh nhiều phương án bố trí và lựa chọn khổ tấm theo nhu cầu sản xuất.
Bên cạnh đó, Cách tối ưu cắt tấm nhựa PVC cần gắn với việc quản lý vật tư dư, kiểm soát định mức và phối hợp giữa bộ phận kỹ thuật với thu mua.
Nếu được triển khai thường xuyên, Cách tối ưu cắt tấm nhựa PVC có thể trở thành một phần trong hoạt động cải tiến quy trình và quản lý chi phí tại nhà máy.
Nếu doanh nghiệp đang cần mua tấm nhựa PVC phục vụ sản xuất hoặc gia công theo bản vẽ, hãy xem sản phẩm tấm nhựa PVC cứng tại Nhựa Kỹ Thuật Phát Lộc để tìm hiểu quy cách, lựa chọn khổ tấm phù hợp và gửi yêu cầu báo giá cho dự án.

0977 775 936
